Opruimen en afwerken terrein
21 oktober 2020 Matthijs Oppenhuizen
De windmolens zijn gebouwd en het testen van alle apparatuur is in volle gang. Nog steeds is de planning dat dit jaar de testfase wordt afgerond en de windmolens volledig in bedrijf worden gesteld. We melden het via onze nieuwsbrief als het zover is.
Intussen wordt het terrein van het windpark opgeruimd en afgewerkt. Dat kan doordat er geen bijzondere transporten of veel andere vrachtbewegingen meer nodig zijn.
Vanaf de week van 26 oktober wordt onder andere de tijdelijke puinverharding bij de windmolens opgeruimd. De zogeheten kraanopstelplaatsen – de verharde plekken waar de hijskraan stond – zijn tijdens de bouw groter dan tijdens de exploitatiefase. Dit is nodig om tijdens de bouw alle onderdelen een plek te kunnen geven. Het puin dat vrijkomt bij het verkleinen van de kraanopstelplaatsen wordt met reguliere vrachtwagens afgevoerd.
Ook worden tijdelijke bochtverbredingen opgeruimd. Overtollige grond die is vrijgekomen bij de bouw, wordt waarschijnlijk deels ter plekke verspreid en deels afgevoerd.
Eén van de laatste punten van het afwerken van het terrein is het grotendeels asfalteren van de wegen binnen het windpark. Naar verwachting worden deze asfalteringswerkzaamheden in het eerste kwartaal van 2021 uitgevoerd.
Hekken sluiten toegangswegen af

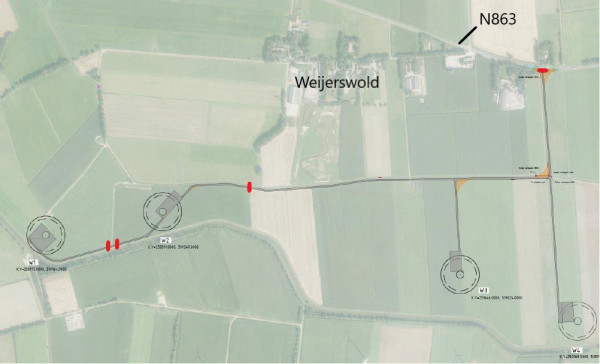

Bij de toegangswegen naar het windpark worden permanente hekken geplaatst. Het is ook in de exploitatiefase van het windpark voor onbevoegden niet toegestaan om op de wegen en kraanopstelplaatsen te komen en daarom komen deze hekken er. Hieronder ziet u op een plattegrond aangegeven waar de hekken komen (de rode strepen op de plattegrond):
